Эскроу для ИЖС: полный гид для подрядчика — от открытия счёта до НДС 22%

Эскроу-счета для ИЖС обязательны с 2022 года, но в 2026 к ним добавилась реформа НДС 22% и отмена льготы МСП по страховым. Подрядчики массово ошибаются в учёте: момент признания выручки, восстановление НДС, кассовые разрывы, переходные договоры. Полный практический гид от Финтехплюс.

25 мая 2026 г.14 мин чтенияФинтехплюс
Эскроу для ИЖС: полный гид для подрядчика — от открытия счёта до НДС 22%

Эскроу-счета для индивидуального жилищного строительства обязательны с 1 сентября 2022 года. За четыре года система стала стандартом для организованного ИЖС: по данным Дом.РФ, через эскроу профинансировано более 85 000 проектов на сумму свыше 450 млрд ₽. Но в 2026 году к эскроу добавилась налоговая реформа — и подрядчики ИЖС оказались перед новой реальностью: НДС 22%, отмена льготы МСП по страховым, переходные договоры 2025/2026, пересчёт финмоделей объектов.

В этой статье мы в Финтехплюс разбираем весь цикл работы подрядчика ИЖС с эскроу: от открытия счёта до закрытия объекта. Особое внимание — бухгалтерскому и налоговому учёту в условиях 2026 года, включая пять типичных ошибок, которые стоят подрядчикам сотни тысяч рублей.

Что такое эскроу для ИЖС простыми словами

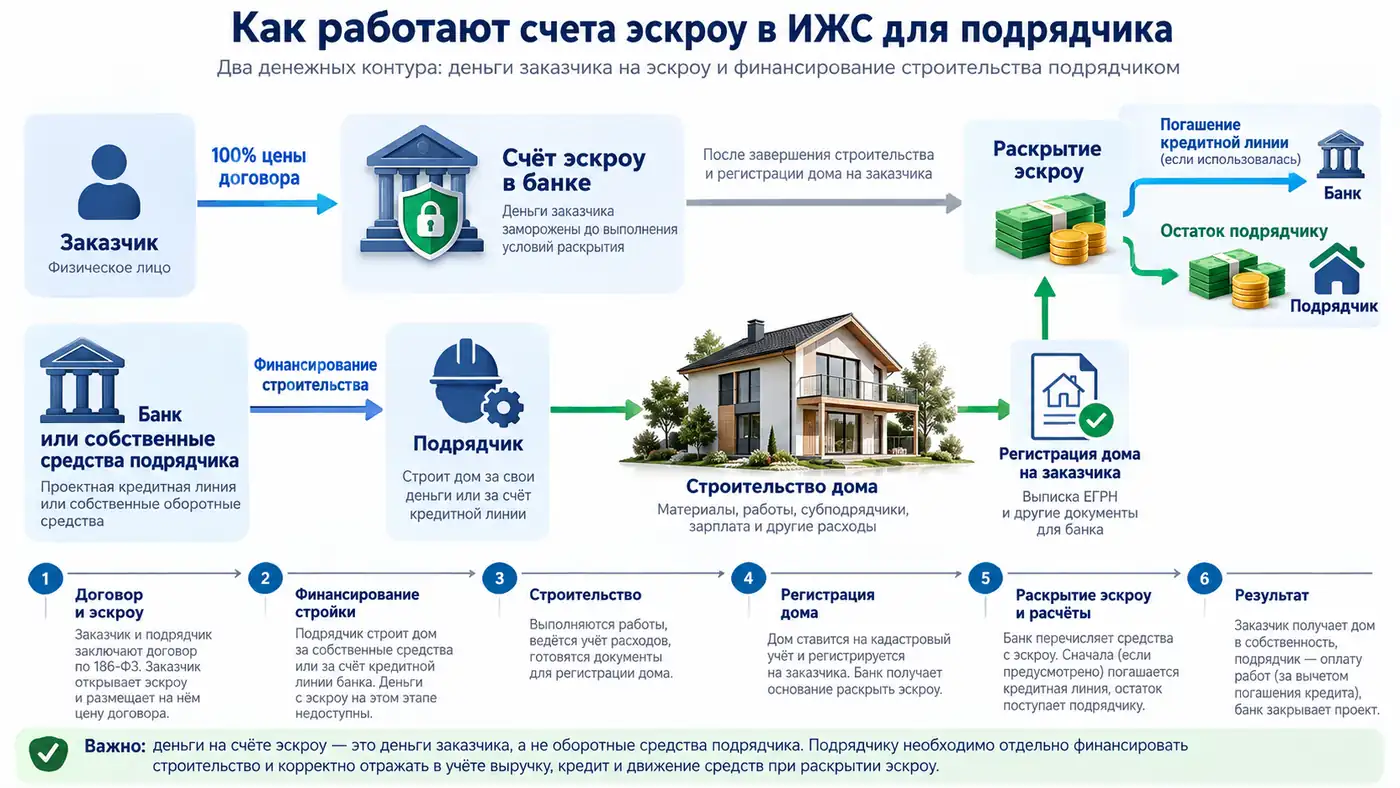

Эскроу для ИЖС — это трёхсторонняя сделка, в которой:

  • Дольщик (покупатель дома) вносит деньги на специальный счёт в банке
  • Банк замораживает деньги до момента ввода дома в эксплуатацию
  • Подрядчик (застройщик) строит дом на собственные или кредитные средства, а деньги дольщика получает только после сдачи объекта

Зачем это нужно:

  • Дольщик защищён: если подрядчик обанкротится, деньги вернутся
  • Подрядчик получает проектное финансирование от банка (кредит под эскроу)
  • Банк контролирует целевое использование средств

Юридическая основа:

  • ФЗ № 214-ФЗ «Об участии в долевом строительстве» (с изменениями 2022 года)
  • Постановление Правительства № 1396 от 01.08.2022 — требования к банкам и подрядчикам
  • Приказ Минстроя № 557/пр от 20.07.2022 — форма ДДУ для ИЖС

Кто обязан работать через эскроу

Обязательность эскроу распространяется на все проекты ИЖС, в которых подрядчик привлекает деньги граждан для строительства. Конкретно:

Когда эскроу обязателен

  • Подрядчик строит 2 и более домов по одному разрешению на строительство
  • Подрядчик привлекает деньги дольщиков-физлиц до ввода объекта в эксплуатацию
  • Проект организованного ИЖС с единой инфраструктурой (коттеджные посёлки, таунхаусы)

Когда эскроу НЕ обязателен

  • Строительство одного дома на собственном участке без привлечения денег дольщиков
  • Подряд работает по договору подряда (дольщик платит поэтапно, после приёмки работ)
  • Заказчик — юридическое лицо (не дольщик-физлицо)
  • Подрядчик использует только собственные средства и проектное финансирование

Частая ошибка

Многие подрядчики думают, что эскроу нужен только для «крупных коттеджных посёлков». На практике ФНС и Росреестр трактуют закон расширительно: если подрядчик строит 2+ дома и привлекает деньги физлиц — эскроу обязателен, даже если это 2 таунхауса на соседних участках.

Практический совет: если вы планируете строить 2 и более домов с привлечением денег физлиц — закладывайте эскроу в финмодель проекта с самого начала. Без эскроу Росреестр не зарегистрирует ДДУ.

Как открыть эскроу-счёт: пошаговый алгоритм для подрядчика

Шаг 1. Подготовка документов

Для открытия эскроу-счёта в банке подрядчик готовит:

Юридический пакет:

  • Учредительные документы (устав, ОГРН, ИНН)
  • Решение о назначении директора
  • Выписка из ЕГРЮЛ (не старше 30 дней)
  • Разрешение на строительство (или уведомление о соответствии для ИЖС)

Финансовый пакет:

  • Бухгалтерская отчётность за 2 последних года (с аудиторским заключением)
  • Справка об отсутствии в реестре недобросовестных поставщиков (РНП)
  • Справка об отсутствии задолженности перед бюджетом
  • Обеспечительные меры (залог, поручительство, банковская гарантия)

Проектный пакет:

  • Проектная документация
  • Смета строительства
  • График строительства
  • Проект ДДУ с дольщиками

Шаг 2. Выбор банка-эскроу

Основные банки, работающие с эскроу для ИЖС в 2026 году:

БанкОсобенностиМинимальная сумма проекта
Дом.РФГосударственный оператор, стандарт рынкаот 30 млн ₽
СберКрупнейший банк, развитая сетьот 50 млн ₽
ВТБАктивно работает с ИЖСот 30 млн ₽
АльфаГибкие условия, быстрые решенияот 20 млн ₽
МКБРабота в регионахот 25 млн ₽

Что учитывать при выборе:

  • Стоимость проектного финансирования (обычно ключевая ставка ЦБ + 3–6%)
  • Комиссии за ведение эскроу-счёта (0,3–1% от суммы)
  • Требования к обеспечению (залог земли, поручительство собственников)
  • Скорость принятия решений (от 2 недель до 2 месяцев)
  • Опыт работы с ИЖС в вашем регионе

Шаг 3. Открытие счёта

После одобрения заявки банк открывает:

  • Эскроу-счёт для каждого дольщика (или один общий на проект)
  • Ссудный счёт для проектного финансирования (если нужен кредит)
  • Расчётный счёт для операционных расходов подрядчика

Средства дольщиков поступают на эскроу-счёт и замораживаются до момента:

  • Ввода объекта в эксплуатацию
  • Регистрации права собственности на дольщика в Росреестре
  • Подписания акта приёма-передачи

Шаг 4. Раскрытие эскроу

Раскрытие эскроу — момент, когда деньги переводятся от дольщика к подрядчику. Условия раскрытия строго регламентированы:

  1. Подрядчик получает разрешение на ввод объекта в эксплуатацию
  2. Регистрирует право собственности на дольщика в Росреестре
  3. Передаёт в банк подтверждающие документы
  4. Банк раскрывает эскроу и переводит деньги на счёт подрядчика

Срок раскрытия: обычно 5–10 рабочих дней после предоставления документов.

Бухгалтерский учёт эскроу в 1С:Бухгалтерия 8.3

Это самая сложная часть для большинства подрядчиков. Разберём по шагам.

Основные счета учёта

СчётНазначение
55.03 «Специальные счета»Эскроу-счёт (деньги дольщиков)
76.05 «Расчёты с разными дебиторами и кредиторами»Расчёты с дольщиками
08.03 «Строительство объектов недвижимости»Затраты на строительство
20 «Основное производство»Себестоимость работ
62.01 «Расчёты с покупателями»Выручка при раскрытии эскроу
68.02 «НДС»Расчёты по НДС
66 «Краткосрочные кредиты»Проектное финансирование

Типовые проводки

1. Поступление денег дольщика на эскроу: Дт 55.03 — Кт 76.05 5 000 000 ₽ (деньги дольщика на эскроу) Важно: это не выручка и не аванс. НДС с этой суммы не начисляется.

2. Затраты на строительство: Дт 08.03 — Кт 60.01 2 500 000 ₽ (материалы, работы субподрядчиков) Дт 19.03 — Кт 60.01 550 000 ₽ (входной НДС 22%) Дт 68.02 — Кт 19.03 550 000 ₽ (вычет входного НДС)

3. Проектное финансирование (если есть): Дт 51 — Кт 66.01 3 000 000 ₽ (получение кредита) Дт 91.02 — Кт 66.01 90 000 ₽ (проценты по кредиту) Дт 08.03 — Кт 91.02 90 000 ₽ (капитализация процентов)

4. Ввод объекта в эксплуатацию: Дт 43 — Кт 08.03 3 590 000 ₽ (готовый объект)

5. Раскрытие эскроу (реализация): Дт 76.05 — Кт 62.01 5 000 000 ₽ (переклассификация) Дт 51 — Кт 55.03 4 950 000 ₽ (получение денег минус комиссия банка) Дт 91.02 — Кт 55.03 50 000 ₽ (комиссия банка) Дт 62.01 — Кт 90.01 5 000 000 ₽ (выручка) Дт 90.03 — Кт 68.02 901 639 ₽ (НДС 22/122 с выручки) Дт 90.02 — Кт 43 3 590 000 ₽ (себестоимость)

Ключевой момент: НДС с эскроу-платежа начисляется в момент раскрытия эскроу, а не в момент поступления денег на счёт. Это распространённая ошибка, которая приводит к преждевременной уплате НДС.

Настройка в 1С

В 1С:Бухгалтерия 8.3 для учёта эскроу нужно:

  1. Создать аналитику по эскроу-счетам (каждый ДДУ — отдельная аналитика)
  2. Настроить справочник договоров с видом «ДДУ с эскроу»
  3. Создать номенклатуру — объект строительства как «готовая продукция»
  4. Настроить регламентные операции для ежемесячного закрытия
  5. Вести раздельный учёт по каждому объекту (для корректного расчёта себестоимости)

НДС с эскроу: что изменилось в 2026 году

Общая логика НДС в ИЖС с эскроу

По правилам ст. 154 НК РФ, при реализации по ДДУ налоговая база определяется на дату раскрытия эскроу. До этого момента НДС не начисляется — даже если деньги уже поступили на эскроу-счёт.

Ставки НДС для ИЖС в 2026:

  • 22% — стандартная ставка для подрядчиков на ОСНО и УСН с НДС
  • 10% — для некоторых видов социальных объектов (редко в ИЖС)
  • 0% — не применяется к ИЖС

Как рассчитать НДС с эскроу-платежа

В ДДУ цена обычно указывается как «в том числе НДС». Это значит, что НДС нужно выделить расчётным способом.

Формула: НДС = Цена ДДУ ÷ 1,22 × 22%

Пример: Цена ДДУ — 5 000 000 ₽ (в т.ч. НДС 22%). НДС = 5 000 000 ÷ 1,22 × 22% = 901 639 ₽ Цена без НДС = 4 098 361 ₽

Важное изменение 2026: переходные договоры

Если ДДУ заключён в 2025 году, когда действовала ставка НДС 20%, а раскрытие эскроу происходит в 2026 году — по какой ставке считать НДС?

Правильный ответ: по ставке, действующей на момент раскрытия эскроу. То есть 22%.

Почему: момент определения налоговой базы — дата раскрытия эскроу. Ставка НДС применяется на эту дату. Не имеет значения, когда был заключён ДДУ или когда поступили деньги на эскроу.

Что делать подрядчику:

  1. Пересчитать НДС по всем переходным ДДУ 2025/2026
  2. Подписать допсоглашения с дольщиками об изменении цены (если договор это позволяет)
  3. Если договор «жёсткий» (цена фиксирована) — подрядчик платит разницу из своей маржи

Цена ошибки: Для ДДУ на 5 млн ₽ разница между 20/120 и 22/122 составляет:

  • По ставке 20%: НДС = 833 333 ₽
  • По ставке 22%: НДС = 901 639 ₽
  • Разница: 68 306 ₽ с одного договора

При 20 переходных ДДУ — это 1,37 млн ₽ дополнительных расходов подрядчика.

5 типичных ошибок подрядчиков ИЖС в 2026 году

За первые пять месяцев 2026 года мы в Финтехплюс видим устойчивую картину: 85% ошибок в учёте эскроу сводится к пяти сценариям. Разберём каждый.

Ошибка №1. НДС начисляется в момент поступления на эскроу

Ситуация. Бухгалтер подрядчика при поступлении денег дольщика на эскроу-счёт начисляет НДС как с аванса: Дт 55.03 — Кт 76.05 5 000 000 ₽ Дт 76.05 — Кт 68.02 901 639 ₽ (НДС с аванса — ОШИБКА!)

Почему это ошибка. Деньги на эскроу-счёте — это не аванс подрядчику. Это средства, принадлежащие дольщику до момента раскрытия. Подрядчик не имеет к ним доступа и не может их использовать. НДС возникает только при раскрытии эскроу.

Цена ошибки. При 10 ДДУ по 5 млн ₽ — преждевременная уплата НДС на 9 млн ₽. Кассовый разрыв + переплата в бюджет (которую потом нужно возвращать через зачёт).

Как правильно. НДС начисляется только при раскрытии эскроу проводкой Дт 90.03 — Кт 68.02.

Ошибка №2. Вычет входного НДС заявляется не в том периоде

Ситуация. Подрядчик закупает материалы и работы субподрядчиков на протяжении всего строительства (12-18 месяцев). Входной НДС по этим закупкам — 3-5 млн ₽. Бухгалтер заявляет вычет только в момент раскрытия эскроу, вместе с начислением НДС с реализации.

Почему это ошибка. Право на вычет входного НДС возникает в квартале получения счёт-фактуры от поставщика (ст. 172 НК РФ). Заявлять вычет позже — можно, но это создаёт кассовый разрыв: подрядчик платит за материалы с НДС, а возврат из бюджета получает только через 1-2 года.

Как правильно. Вычет входного НДС заявлять ежеквартально по мере поступления счетов-фактур. В декларации по НДС за каждый квартал отражать вычет — это создаёт «отрицательный НДС» к возмещению, который можно получить из бюджета или зачесть в счёт будущих платежей.

Цена ошибки. При входном НДС 5 млн ₽ и строительстве 18 месяцев — подрядчик теряет оборотные средства на 5 млн ₽ на срок до 1,5 лет. Это 500-700 тыс ₽ упущенной выгоды (стоимость кредитных ресурсов).

Ошибка №3. Капитализация процентов по проектному финансированию не учитывается

Ситуация. Подрядчик берёт проектное финансирование в банке (например, 20 млн ₽ под 24% годовых на 18 месяцев). Проценты по кредиту — 7,2 млн ₽ за весь период. Бухгалтер отражает их как «прочие расходы» (счёт 91.02), не включая в себестоимость объекта.

Почему это ошибка. Согласно ФСБУ 26/2020 «Капитальные вложения» и ст. 269 НК РФ, проценты по кредитам, полученным для финансирования строительства инвестиционного актива, включаются в себестоимость объекта. Не отражаются как текущие расходы.

Цена ошибки:

  • В бухгалтерском учёте — занижение стоимости актива на 7,2 млн ₽, искажение финрезультата
  • В налоговом учёте — признание процентов как текущих расходов (а не через амортизацию), что может быть признано ФНС как необоснованная налоговая выгода
  • Штрафы и доначисления при проверке

Как правильно. Проценты по проектному финансированию ежемесячно капитализировать в стоимость объекта: Дт 08.03 — Кт 91.02 400 000 ₽ (проценты за месяц — в себестоимость)

Ошибка №4. Комиссия банка за ведение эскроу отражается некорректно

Ситуация. Банк берёт комиссию за ведение эскроу-счёта — обычно 0,5-1% от суммы ДДУ. При ДДУ 5 млн ₽ это 25-50 тыс ₽. Бухгалтер отражает комиссию как «расходы на услуги банка» (счёт 91.02), не включая в себестоимость объекта.

Почему это ошибка. Комиссия банка за ведение эскроу — это расход, непосредственно связанный со строительством конкретного объекта. По ФСБУ 26/2020 он должен включаться в капитальные вложения (себестоимость объекта).

Как правильно. Дт 08.03 — Кт 55.03 50 000 ₽ (комиссия банка — в себестоимость объекта)

НДС с комиссии банка: банк выставляет счёт-фактуру с НДС 22%. Этот НДС подрядчик принимает к вычету.

Ошибка №5. Себестоимость объекта формируется без раздельного учёта

Ситуация. Подрядчик строит одновременно 3-5 домов. Все расходы (материалы, работы, зарплата прорабов, аренда техники) отражаются на одном счёте 20 «Основное производство», без разбивки по объектам. В конце строительства себестоимость распределяется «котловым» методом.

Почему это ошибка.

  • Невозможно корректно рассчитать финрезультат по каждому дому
  • При продаже по разной цене (один дом продан дешевле себестоимости) возникают налоговые риски
  • ФНС при проверке может пересчитать себестоимость и доначислить налоги
  • Для эскроу-проектов банк требует прозрачности — иначе не согласует следующий транш

Как правильно. В 1С настроить аналитику по объектам строительства: Дт 08.03.01 — Дом №1 материалы, работы, зарплата Дт 08.03.02 — Дом №2 материалы, работы, зарплата Дт 08.03.03 — Дом №3 материалы, работы, зарплата

Для общих расходов (аренда офиса, зарплата директора) — настроить базу распределения (например, пропорционально сметной стоимости или площади объектов).

Финмодель объекта ИЖС с эскроу и НДС 22%: пример

Рассмотрим типовой проект ИЖС в 2026 году: строительство 5 домов по 120 м² каждый.

Исходные данные

ПараметрЗначение
Количество домов5
Площадь каждого120 м²
Цена ДДУ за дом (с НДС)8 500 000 ₽
Выручка общая (с НДС)42 500 000 ₽
Срок строительства14 месяцев
Проектное финансирование25 000 000 ₽ под 24% годовых

Расчёт выручки и НДС

Выручка без НДС: 42 500 000 ÷ 1,22 = 34 836 066 ₽ НДС к уплате: 42 500 000 − 34 836 066 = 7 663 934 ₽

Себестоимость строительства

СтатьяСумма (с НДС)Входной НДСБез НДС
Материалы18 000 000 ₽3 254 098 ₽14 745 902 ₽
Работы субподрядчиков6 500 000 ₽1 172 951 ₽5 327 049 ₽
Зарплата рабочих (ФОТ)4 200 000 ₽4 200 000 ₽
Страховые взносы 30%1 260 000 ₽1 260 000 ₽
Аренда техники1 200 000 ₽217 541 ₽982 459 ₽
Проектное финансирование (%)4 200 000 ₽758 689 ₽3 441 311 ₽
Комиссия банка за эскроу250 000 ₽45 369 ₽204 631 ₽
Накладные расходы1 800 000 ₽325 410 ₽1 474 590 ₽
ИТОГО себестоимость37 410 000 ₽5 774 058 ₽31 635 942 ₽

Финансовый результат

ПоказательСумма
Выручка без НДС34 836 066 ₽
Себестоимость без НДС31 635 942 ₽
Валовая прибыль3 200 124 ₽
НДС к уплате (7 663 934 − 5 774 058)1 889 876 ₽
Прибыль до налога3 200 124 ₽
Налог на прибыль 25%800 031 ₽
Чистая прибыль2 400 093 ₽
Рентабельность6,9%

Вывод: рентабельность 6,9% — это «норма» для ИЖС 2026 года. Основные «съедатели» маржи:

  • НДС 22% (до вычета — 7,6 млн, к уплате — 1,9 млн)
  • Страховые взносы 30% (1,26 млн — на 25% больше, чем было бы с льготой МСП)
  • Проектное финансирование (4,2 млн процентов)

Практический совет: если вы ещё не начали продавать дома — закладывайте в финмодель рентабельность не выше 7-8%. Более высокие цифры в бизнес-плане — повод пересчитать смету и поднять цену ДДУ.

Переходные договоры 2025/2026: специфика для ИЖС

Ситуация 1: ДДУ заключён в 2025, раскрытие в 2026

Условия:

  • ДДУ заключён в октябре 2025
  • Цена: 7 200 000 ₽ (в т.ч. НДС 20%)
  • Деньги дольщика поступили на эскроу в ноябре 2025
  • Ввод объекта и раскрытие эскроу — март 2026

НДС к начислению:

  • По старой ставке 20%: 7 200 000 ÷ 1,20 × 20% = 1 200 000 ₽
  • По новой ставке 22%: 7 200 000 ÷ 1,22 × 22% = 1 298 361 ₽
  • Разница: 98 361 ₽

Варианты для подрядчика:

  1. Подписать с дольщиком допсоглашение о повышении цены на 98 361 ₽ (сложно — дольщик не согласится)
  2. Заплатить разницу из своей маржи (обычный сценарий)
  3. Заложить риск в цену следующих ДДУ

Ситуация 2: Договор подряда с поэтапной оплатой

Условия:

  • Договор подряда (не ДДУ) заключён в декабре 2025
  • Этапы: фундамент (январь 2026), коробка (март), отделка (июнь)
  • По договору: цена каждого этапа фиксирована «в т.ч. НДС 20%»

Проблема: каждый этап реализуется в 2026 году — НДС 22%. Если в договоре цена жёстко фиксирована, подрядчик платит разницу из своей маржи.

Решение: подписать допсоглашение о корректировке цен этапов на новую ставку НДС. Или изначально указывать в договорах цену без НДС («+ НДС по действующей ставке»).

Ситуация 3: Аванс по договору подряда в 2025, работы в 2026

Условия:

  • Дольщик заплатил аванс в декабре 2025 — 3 000 000 ₽ (в т.ч. НДС 20%)
  • Подрядчик начислил НДС с аванса по ставке 20/120 = 500 000 ₽
  • Работы выполнены в марте 2026 — по ставке 22%

Как правильно:

  1. При реализации (март 2026) начислить НДС по ставке 22%
  2. Принять к вычету НДС с аванса по ставке 20/120
  3. Разницу доплатить в бюджет

Специфика работы с субподрядом при эскроу

Проблема: субподрядчики на УСН без НДС

В ИЖС типичная ситуация: основной подрядчик — на ОСНО или УСН с НДС 22%, а субподрядчики (отделочники, кровельщики, электрики) — на УСН без НДС. Это создаёт «кассовый разрыв» по НДС:

  • Подрядчик начисляет НДС 22% с реализации дольщику
  • Вычета по субподрядчикам на УСН нет (они работают без НДС)
  • Итог: подрядчик платит полный НДС 22% из своей маржи

Решения:

  1. Работать с субподрядчиками на ОСНО (редко, дороже)
  2. Использовать спецставку НДС 5% (если мало входного НДС)
  3. Включать риск в цену ДДУ
  4. Максимизировать вычеты по материалам (обычно с НДС)

Проблема: субподрядчики-самозанятые

После статьи о самозанятых в стройке вы знаете: с 1 октября 2026 массовая работа с самозанятыми будет блокироваться платформенным фильтром. Для эскроу-проектов это особенно критично:

  • Банк требует прозрачности и легальности
  • При проверке ФНС субподрядчиков-самозанятых могут переквалифицировать
  • Это повлечёт доначисления → кассовый разрыв → срыв сроков строительства → проблемы с банком

Решение: выстраивать субподряд через ИП или штатных рабочих (см. нашу статью «Самозанятые в стройке после 1 октября 2026»).

Чек-лист: готов ли ваш подрядный бизнес к эскроу-ИЖС в 2026

Юридическая готовность

  • Разрешение на строительство или уведомление о соответствии получено
  • ДДУ соответствует форме Минстроя № 557/пр
  • Договор с банком на эскроу подписан
  • Обеспечительные меры предоставлены (залог, поручительство)
  • Проектная документация согласована

Финансовая готовность

  • Финмодель объекта пересчитана с учётом НДС 22% и страховых 30%
  • Проектное финансирование одобрено (если нужно)
  • Переходные договоры 2025/2026 учтены в финмодели
  • Рентабельность проекта — не менее 7% (проверено расчётом)
  • Кассовый план учитывает заморозку средств на эскроу (12-18 мес)

Учётная готовность

  • В 1С настроена аналитика по эскроу-счетам и объектам строительства
  • Бухгалтер обучен проводкам по эскроу (не начислять НДС до раскрытия!)
  • Настроен раздельный учёт по объектам
  • Настроено ежемесячное закрытие (капитализация процентов, распределение накладных)
  • Вычет входного НДС заявляется ежеквартально
  • Регламент сверки с банком по эскроу-счетам

Налоговая готовность

  • Выбрана ставка НДС (22% с вычетом или 5% без) — на 12 кварталов
  • Переходные договоры 2025/2026 проанализированы
  • Субподрядчики проверены на легальность (нет рисков по самозанятым)
  • ФОТ пересчитан с учётом отмены льготы МСП (30% вместо 15%)

Что делать прямо сейчас

  1. Пересчитайте финмодель текущих проектов. Если в бизнес-плане заложена рентабельность выше 10% — вероятно, не учтены новые расходы (НДС 22%, страховые 30%, проценты по проектному финансированию).

  2. Проверьте переходные договоры 2025/2026. Выгрузите все ДДУ и договоры подряда, по которым раскрытие эскроу или реализация запланированы на 2026 год. Оцените разницу в НДС между старой (20%) и новой (22%) ставкой.

  3. Настройте учёт эскроу в 1С. Проверьте, что бухгалтер правильно отражает операции (не начисляет НДС до раскрытия, капитализирует проценты, ведёт раздельный учёт по объектам).

  4. Оцените структуру субподряда. Сколько у вас субподрядчиков-самозанятых? Сколько на УСН без НДС? Спланируйте переход на легальные модели до 1 октября 2026.

  5. Закажите аудит эскроу-проекта в Финтехплюс. Мы проверим финмодель объекта, корректность учёта эскроу в 1С, переходные договоры 2025/2026, структуру субподряда и готовность к проверке банка и ФНС. Для подрядчиков ИЖС это наш профиль — мы ведём десятки проектов коттеджных посёлков и таунхаусов через эскроу.


Статья подготовлена по материалам ФЗ № 214-ФЗ «Об участии в долевом строительстве» (в редакции от 01.07.2022), Постановления Правительства № 1396 от 01.08.2022, ФСБУ 26/2020 «Капитальные вложения», ФЗ № 425-ФЗ от 28.11.2025 (налоговая реформа), методических материалов 1С:БухОбслуживание и внутренней практики Финтехплюс по сопровождению подрядчиков ИЖС. Актуально на 25 мая 2026 года.

Читайте также

Материалы по близким налоговым и отраслевым рискам

Реформа 2026

Льгота 7,6% для производства внутри строительной компании: как сэкономить 2+ млн ₽ в 2026

Строительная компания с собственным производством (РБУ, металлоконструкции, окна) имеет право на страховые взносы 7,6% вместо 30%. Пошаговый план: как выделить производство в отдельное юрлицо, соблюсти условие 70% и не попасть под ст. 54.1 НК РФ. Эксперты Финтехплюс, май 2026.

26 мая 2026 г.12 мин
Реформа 2026

ФСБУ 25/2018: учёт лизинга и аренды в 1С — 5 ошибок, которые ломают отчётность в 2026

ФСБУ 25/2018 обязателен с 2022 года, но в 2026 на него наложилась реформа НДС 22%. Переходные договоры лизинга и аренды стали минным полем для бухгалтеров. Разбираем, как учесть ППА, обязательство и дисконтирование в 1С:Бухгалтерия 8.3, какие 5 ошибок встречаются чаще всего и как настроить учёт правильно.

25 мая 2026 г.13 мин
Реформа 2026

Самозанятые в стройке после 1 октября 2026: как не потерять бригаду и бизнес

С 1 октября 2026 цифровые платформы начнут автоматически блокировать длительные связки «заказчик + самозанятый». Для строительства это означает конец привычной модели работы с бригадами. Разбираем, что меняется, какие 5 сценариев ведут к переквалификации и какие легальные альтернативы остаются у подрядчиков.

25 мая 2026 г.12 мин

Была ли статья полезна?

Нужен безопасный учёт для строительной компании?

Проверим НДС, подрядчиков, сметы, КС-2/КС-3, материалы и риски по ФНС. Поможем выстроить учёт без хаоса.
